宏图彩票

Banner
首页 > 行业知识 > 内容
钢支撑围檩施工技术要点
- 2019-11-26-

       钢支撑围檩施工技术要点

宏图彩票       1技术要求

       根据基坑围护结构图纸尺寸,按照计划用量备足各种长度的钢支撑管、活络头及钢垫箱、钢垫块、钢楔块、紧固螺栓、铁板等支撑材料,分类堆放在料场,各种材料必须经质量检验合格方可按施工进度分批进场,确保进场支撑材料均达到设计要求和施工进度要求。

宏图彩票       (1)钢管支撑在支撑安设时,应准确定位支撑轴线在设计标高处,保证支撑轴线与承压板的垂直,千斤顶要及时预加顶力,预加力达到设计要求。

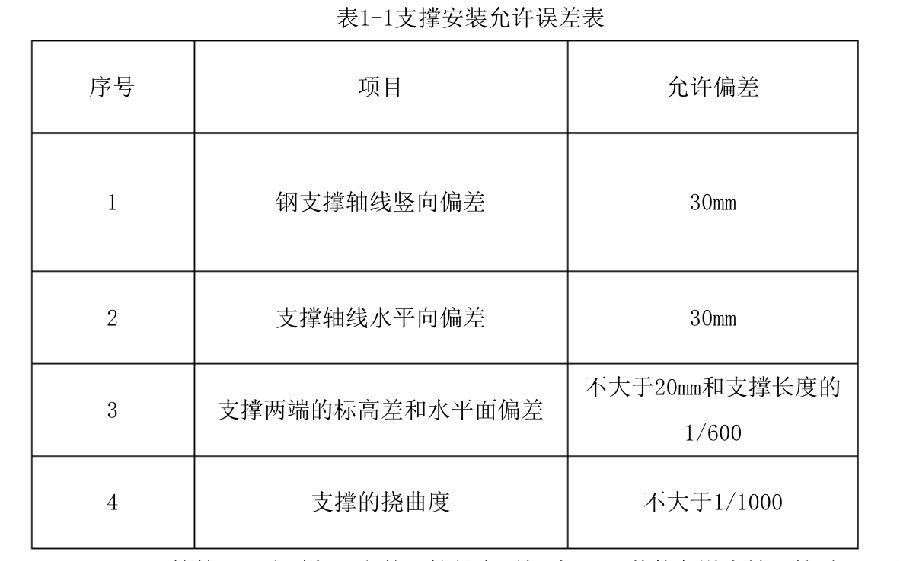

       (2)开挖第一层土时每一段的开挖长度不超过24m;其他各道支撑开挖时,每小段开挖长度一般不超过6m,每小段支撑开挖时限在8小时到24小时之间。分层分小段(约6m长)开挖土方和相应安装支撑并施加预应力应控制在24h内完成。开挖中应及时测定支撑安装点,确保支撑安装中心偏差位置误差控制在容许限值内。

       (3 )钢支撑围檩构件制作应符合《钢结构工程施工质量验收规范》GB50205-2001 )和钢结构焊接规范(GB50661-2011 )有关规定,施工时应先焊接好立柱支撑托架,再依次安装角撑、横向(短方向)水平支撑、纵向水平支撑。所有钢支撑端部支托和连接构造都要能防止因碰撞而移动脱落,支撑应采取可靠措施,防止因压力消减造成的支撑端部移动脱落。钢支撑应考虑温度应力对支撑结构的不利影响,应对支撑内力进行监测,支撑架设应避免在温度最高或最低时进行。夏季施工当支撑轴力达到设计值并有增加趋势时,应及时采取在支撑上覆盖麻袋淋水等降温措施。钢支撑施加预压力前,应检查各节点的连接状况,经确认符合要求后方可施工,施加时应在钢支撑围檩的两端同步对称进行,预压力应分级施加,加至设计值时,应再次检查各连接点的情况,必要时应对节点加固,待额定压力稳定后锁定。


定位胆9.999倍率彩票网址平台-彩票1.999倍率大平台-9.99倍率彩票路线入口 波肖门尾印刷图库彩色-波肖门尾印刷图片54K-波肖门尾六合彩图库-波肖门尾印刷图片54K-7460www波肖门尾图-54k波肖门尾彩图库最新版本 百万文字论坛综合转载各坛-500505.百万文字论坛-500608百万文字论坛转载-500505百万文字论坛转载免费-500308百万文字论坛最新更新内容-500506百万文字论坛m雷锋版 yd77699云顶国际 - 首页 理想彩票 - 首页 小龙女心水论坛-小龙女高手论坛-小龙女最准一肖一码-小龙女论坛4肖8码-澳门小龙女新澳门码料-小龙女一码一肖一特一中 U7彩票网 e乐彩 - 登录
